砼預制構件在施工現場經常用到,特別是過梁、地溝蓋板、檢查井蓋板等,均為預制而成。砼預制構件,通常需要預制、運輸、堆放、安裝等工序,才能保證該構件就位。那么,關于砼預制構件,涉及到每道工序的工程量,你確定都算對了嗎?
說到砼工程量計算,可能有人認為非常簡單,不就是長×寬×高=體積嗎?你說的確實沒錯,那為什么還會有人經常出錯呢?錯誤點又在哪呢?

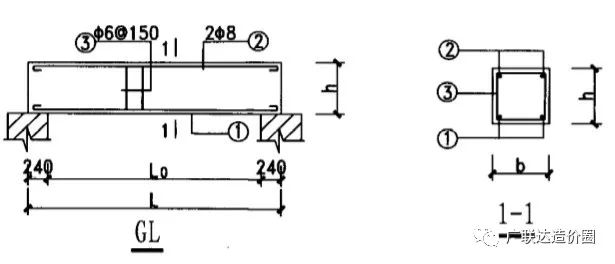

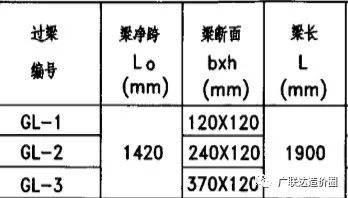

以標準圖集中的過梁為例。

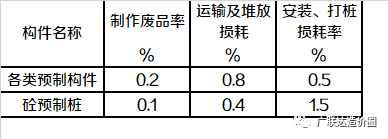

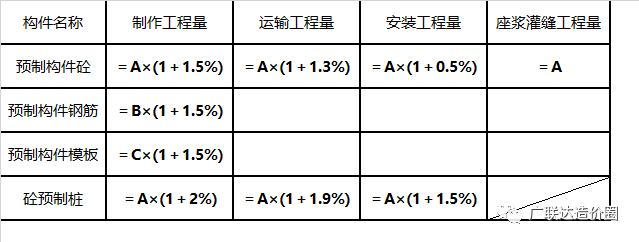

在上圖中,我們暫定過梁寬×高×長=240×120×1900 砼圖紙工程量計算 過梁體積=0.24×0.12×1.9=0.05472m3(同圖集標注量) 鋼筋=5.682kg(圖集標注量) 按照定額規定,砼預制構件的制作、運輸、堆放、安裝均需要計算損耗,不論構件大小,給出了規定的損耗率。列表如下: 預算制作工程量 本文中指實際套用子目工程量,非清單工程量,下同。 砼、鋼筋、模板的制作工程量=圖紙計算量×(1+制作廢品率+運輸及堆放損耗率+安裝或打樁損耗率) 砼套用子目的制作工程量=0.05472×(1+0.2%+0.8%+0.5%)=0.05554m3 鋼筋套用子目的制作工程量=5.682×(1+0.2%+0.8%+0.5%)=5.7672kg 模板套用子目的制作工程量=0.05472×(1+0.2%+0.8%+0.5%)=0.05554 m3 預制砼構件的預算運輸工程量 預算運輸工程量=圖紙計算量×(1+運輸及堆放損耗率+安裝或打樁損耗率) 則:砼的預算運輸工程量=0.05472×(1+0.8%+0.5%)=0.05543m3 預制砼構件預算安裝工程量 預算安裝工程量=圖紙計算量×(1+安裝或打樁損耗率) 則:砼的預算安裝工程量=0.05472×(1+0.5%)=0.05499m3 預制砼構件的座漿灌縫工程量 “預制構件座漿灌縫的工程量,按預制構件的體積計算”。 過梁安裝座漿灌縫的工程量=過梁圖紙工程量=0.05472 m3。 我們將上述數據整理成下表所示:
說明:
1.圖紙砼計算量=A
2.圖紙鋼筋計算量=B
3.圖紙模板計算量=C
4.上表中制作、運輸、安裝、座漿灌縫工程量均指套取子目的工程量,非清單工程量。
非裝配式建筑中,預制構件如過梁、蓋板等的工程量在單體里面占比較少,但如果是單獨的管溝施工,蓋板工程量就比較大,如果我們?cè)谔子弥谱鳌⑦\(yùn)輸、安裝等子目時,均未按照規定考慮損耗,則造成實際上的成本不足。
預算編制,不管是工程造價百萬、千萬、億,都是由最小的分、角、元累加而成,所以,預算編制,每一分該算的錢都必須算,無論是建設方立場、施工方立場、第三方咨詢方立場。因?yàn)椋罱K彼此的預算都需要核對,在核對時,經常因?qū)Χ~規則理解有差異而發生爭吵,而非計算本身。所以說清晰全面地理解計量計價規則,這才是最重要的。
