第六節 9合同價款的調整與工程結算-9
1、【多選題】發包人對工程質量有異議,竣工結算仍應按合同約定辦理的情形有()。
A. 工程已竣工驗收的
B.工程已竣工未驗收,但實際投入使用的
C.工程已竣工未驗收,且未實際投入使用的
D. 工程停建,對無質量爭議的部分
E.工程停建,對有質量爭議的部分
2、【多選題】根據《建設工程工程量清單計價規范》GB50500-2013規定,關于工程竣工結算的計價原則,下列說法正確的是( )。
A.計日工按發包人實際簽證確認事項計算
B.總承包服務費依據合同約定金額計算,不得調整
C.暫列金額應減去工程價款調整金額計算,余額歸發包人
D.規費和稅金應按照國家或省級、行業建設主管部門的規定計算
E.總價措施項目應依據合同約定的項目和金額計算,不得調整
3、【單選題】發包人未按照規定的程序支付竣工結算款的, 承包人正確的做法是( )。
A. 將該工程自主拍賣 B.將該工程折價出售
C.將該工程抵押貸款 D. 催告發包人支付,并索要延遲付款利息
參考答案
1、【多選題】發包人對工程質量有異議,竣工結算仍應按合同約定辦理的情形有()。
B. 工程已竣工驗收的
B.工程已竣工未驗收,但實際投入使用的
C.工程已竣工未驗收,且未實際投入使用的
D. 工程停建,對無質量爭議的部分
E.工程停建,對有質量爭議的部分
參考答案: ABD 視頻時間 07:00
2、【單選題】根據《建設工程工程量清單計價規范》GB50500-2013規定,關于工程竣工結算的計價原則,下列說法正確的是( )。
A.計日工按發包人實際簽證確認事項計算
B.總承包服務費依據合同約定金額計算,不得調整
C.暫列金額應減去工程價款調整金額計算,余額歸發包人
D.規費和稅金應按照國家或省級、行業建設主管部門的規定計算
E.總價措施項目應依據合同約定的項目和金額計算,不得調整
參考答案: ACD 視頻時間 11:00
3、【單選題】發包人未按照規定的程序支付竣工結算款的, 承包人正確的做法是( )。
B. 將該工程自主拍賣 B.將該工程折價出售
C.將該工程抵押貸款 D. 催告發包人支付,并索要延遲付款利息
參考答案: D 視頻時間 14:00
第六節 10、 11合同價款的調整與工程結算
背景:
某工程項目業主與承包商簽訂了工程施工承包合同。合同中估算工程量為5300m3全費用單價為180元/m3。合同工期為6個月。有關付款條款如下:
(1) 開工前業主應向承包商支付估算合同總價20%的工程預付款;
(2)業主自第1個月起,從承包商的工程款中,按5%的比例扣留質量保證金:
(3)當實際完成工程量增減幅度超過估算工程量的15%時,可進行調價,調價系數為0.9 (或1. 1);
(4)每月支付工程款最低金額為15萬元;
(5)工程預付款從累計已完工程款超過估算合同價30%以后的下1個月起,至第5個月均勻扣除。

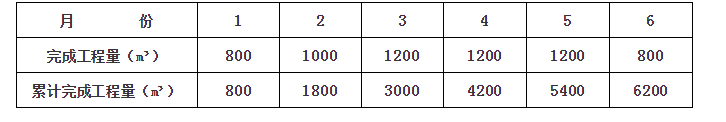

承包商每月實際完成并經簽證確認的工程量如表6-3所示。
表6-3 每月實際完成工程量
1.估算合同總價為多少?
2.工程預付款為多少?工程預付款從哪個月起扣留?每月應扣工程預付款為多少?
3.每月工程量價款為多少?業主應支付給承包商的工程款為多少?
(計算保留兩位小數)
參考答案:
問題1:
解:估算合同總價: 5300x180=95.4 (萬元)
問題2:
解:
(1)工程預付款: 95. 4x20%=19.08 (萬元)
(2)工程預付款應從第3個月起扣留,因為第1、2兩個月累計已完工程款:1800x180=32.4 ( 萬元)>95.4x30%=28.62 (萬元)
(3)每月應扣工程預付款: 19. 08÷3=6.36 (萬元)
問題3:
解:
(1) 第1個月工程量價款: 800x180=14. 40 (萬元)
應扣留質量保證金: 14. 40x5%=0.72 (萬元)
本月應支付工程款: 14. 40-0.72=13.68 (萬元)<15萬元第1個月不予支付工程款。
(2)第2個月工程量價款: 1000×180=18.00 (萬元)
應扣留質量保證金: 18. 00x5%=0.9 (萬元)
本月應支付工程款: 18.00-0.9=17.10 (萬元)
13. 68+17. 10=30.78 (萬元)>15萬元
第2個月業主應支付給承包商的工程款為30. 78萬元。
(3)第3個月工程量價款: 1200x180=21.60 (萬元)
應扣留質量保證金: 21. 60x5%=1.08 (萬元)
應扣工程預付款: 6.36萬元
本月應支付工程款: 21. 60-1.08- 6. 36=14.16 (萬元)<15萬元第3個月不予支付工程款。
(4)第4個月工程量價款: 1200x180=21. 60 (萬元)
應扣留質量保證金: 1. 08萬元
應扣工程預付款: 6.36 萬元
本月應支付工程款: 14. 16萬元
14. 16+14. 16=28. 32 (萬元)>15萬元
第4個月業主應支付給承包商的工程款為28.32萬元。
(5)第5個月累計完成工程量為5400m3,比原估算工程量超出100m3,但未超出估算工程量的15%,所以仍按原單價結算。
本月工程量價款: 1200x180=21.60 (萬元)
應扣留質量保證金: 1. 08萬元
應扣工程預付款: 6. 36萬元
本月應支付工程款: 14. 16萬元<15萬元第5個月不予支付工程款。
(6)第6個月累計完成工程量為6200m3,比原估算工程量超出900m3,已超出估算工程量的15%,對超出的部分應調整單價。
應按調整后的單價結算的工程量: 6200 -5300x(1+15%)= 105(m)
本月工程量價款: 105x180x0. 9+(800-105)x180=14.21(萬元)
應扣留質量保證金: 14. 21x5%=0.71(萬元)
本月應支付工程款: 14. 21-0.71=13.50(萬元)
第6個月業主應支付給承包商的工程款為14.16+13 .50=27.66 (萬元)。
2、【單選題】根據(建設工程價款結算暫行辦法》,對于施工承包單位遞交的金額為6000萬元的工程竣工結算報告,建設單位的審查時限是()天。
A.30 B.45 C.60 D.90
參考答案: C 視頻時間 28:00
