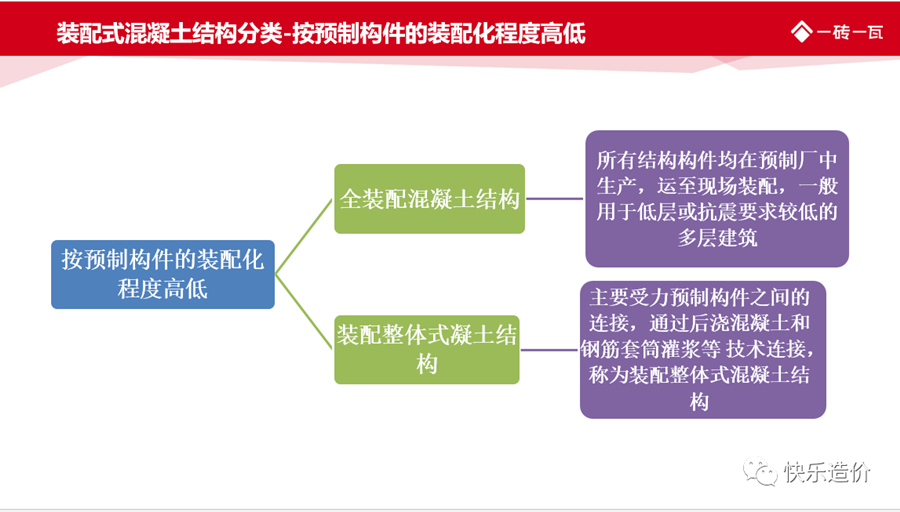

裝配式建筑造價學習第7天-《《第一章 裝配式混凝土結構工程》-1
來源:本站/作者:管理員/ 日期:2020-04-07
1、請描述本章定額所謂“裝配式混凝土結構工程”。
答:本章定額所稱的裝配式混凝土結構工程,是指預制混凝土構件通過可靠的連接方式裝配而成的混凝土結構,包括裝配整體式混凝土結構、全裝配混凝土結構。
瓦妹總結:裝配式建筑造價學習第1天(裝配式概述)
2、關于預制混凝土構件外形尺寸、截面類型、是否帶保溫等因素,造價時應如何處理?
答:定額不再按預制構件外形尺寸、截面類型、是否帶保溫單獨列項。因此除另有規定外,均按構件種類套用相應定額。

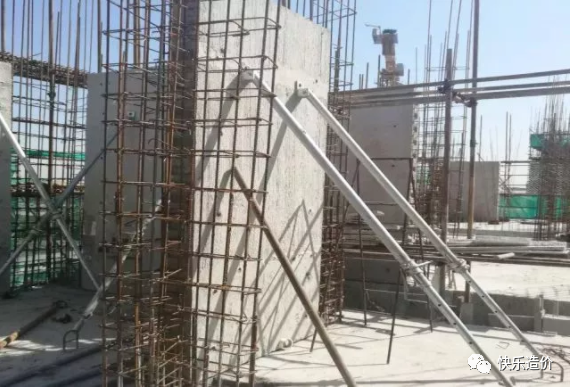

3、如下圖,預制剪力墻板安裝過程中發生的臨時支撐的搭設及拆除、支撐(含支撐預埋件)如何計算造價?
答:裝配式預制構件安裝費中已綜合考慮,不另列項計算。

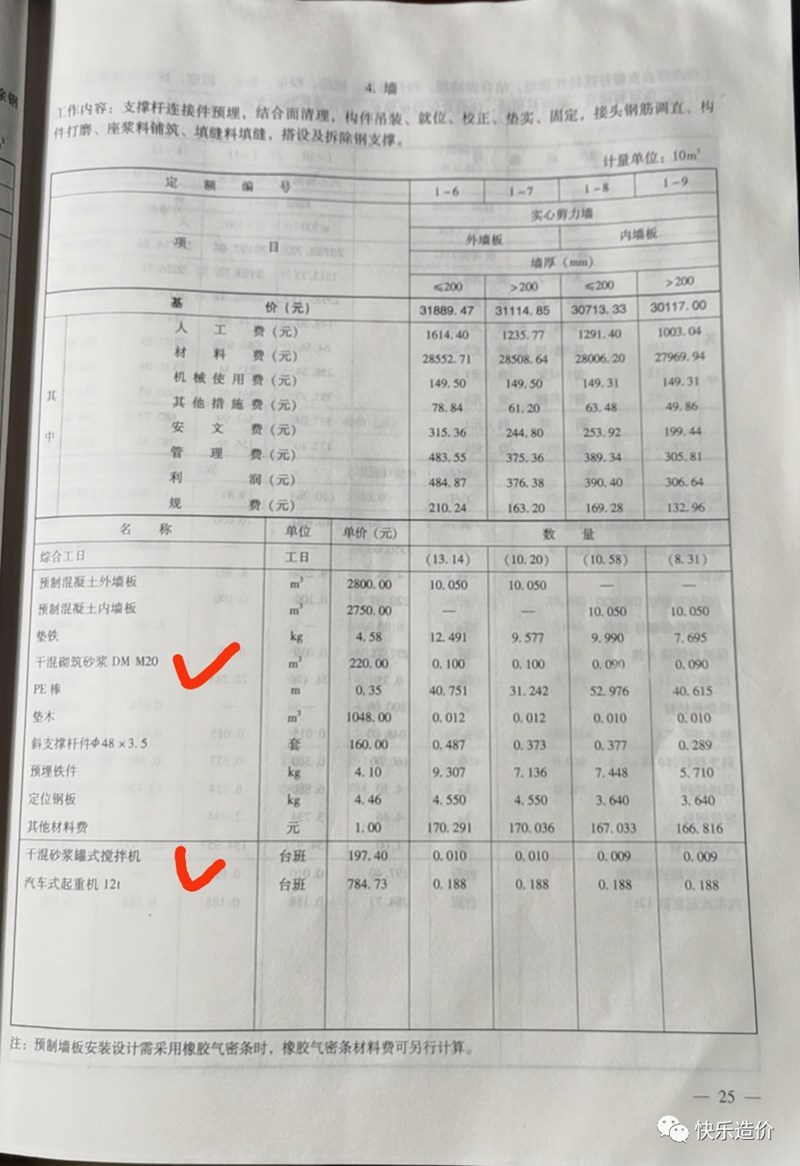

4、柱、墻板、女兒墻等構件安裝時,構件底部座漿有兩種施工方法:砌筑砂漿鋪筑、灌漿類鋪筑。本定額中針對兩種施工方法應如何造價?
答:本定額按砌筑砂漿考慮(見下圖),如設計采用灌漿料時,除灌漿料單價換算以及扣除干混砂漿罐式攪拌機臺班外,每10m3構件安裝定額另外增加普工0.7工日 。若墻板采用“環筋扣合錨接方式”連接,增加后澆筑鋼筋混凝土等相應子目。
瓦妹擴展:

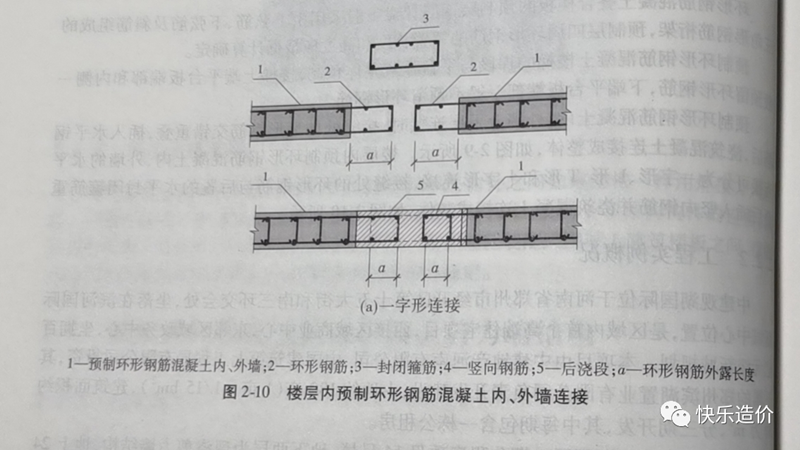

環筋扣合錨接混凝土剪力墻結構主要由預制環形鋼筋混凝土內外墻板、預制環形鋼筋混凝土疊合樓板和預制環形鋼筋混凝土樓梯等基本構件組成。
在裝配現場,墻體豎向連接通過構件端頭留置的豎向環形鋼筋在暗梁區域進行扣合,墻體內水平連接構件端頭留置的水平環形鋼筋在暗柱區域內進行扣合,在暗梁(柱)中穿入水平(豎向)鋼筋后,現澆混凝土連接成整體.
