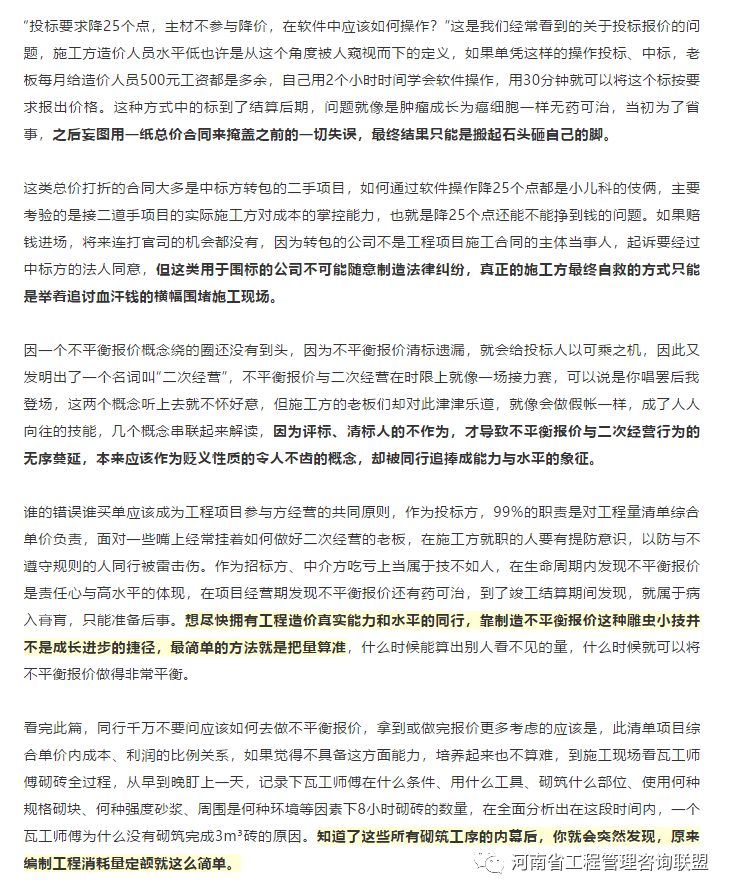

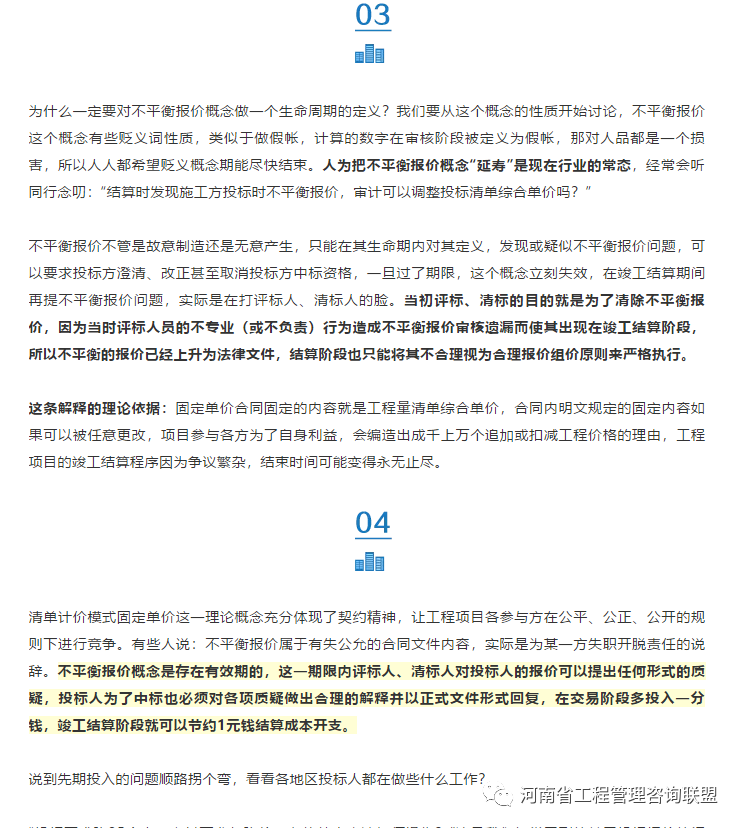

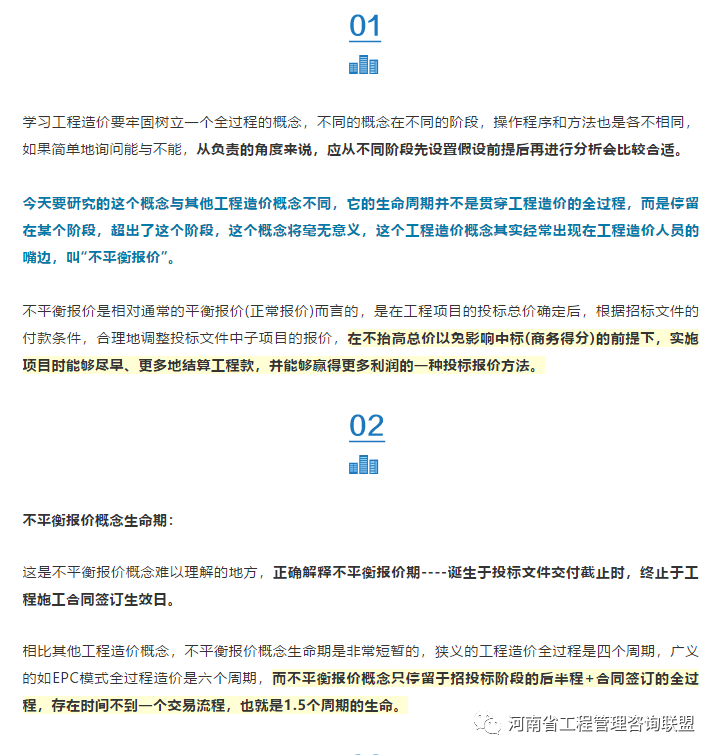

關于工程造價理論的概念,不要用孤立的思維去理解它,如,能不能調整材料價差問題,答案如下:1、在投標階段調整人、材、機價格的隨意性較大;2、在竣工結算階段要看合同約定的調價范圍,如果此種材料不是合同約定范圍內的材料,就算價格漲浮系數超過合同條款內約定的風險比例,此種材料價差也不能調整。
