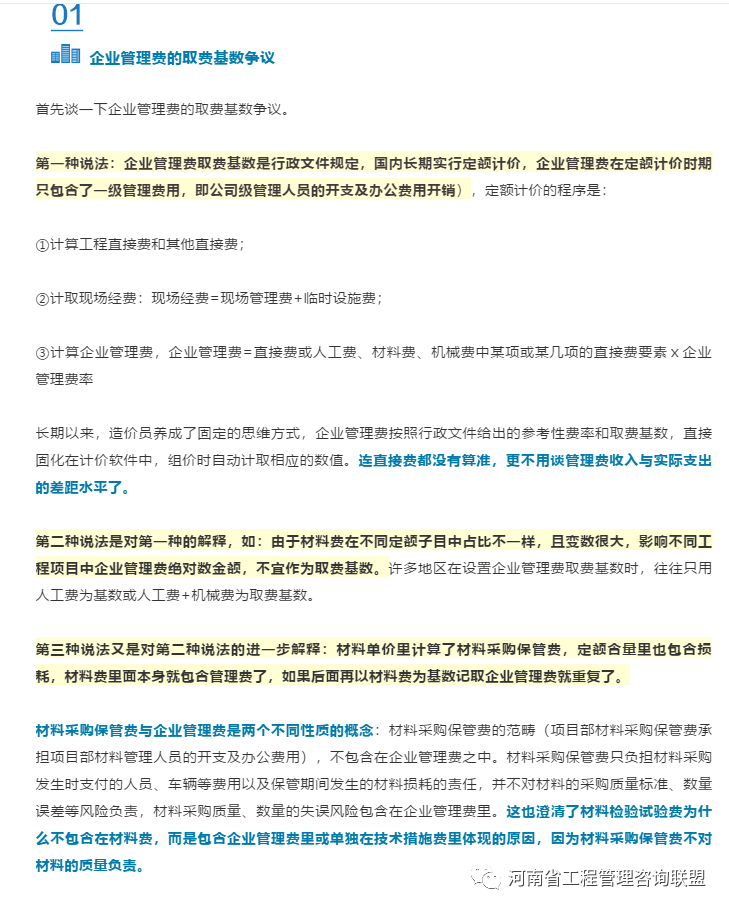

工程企業管理費屬于可競爭的費用,是一個變化幅度非常大的變量。本文將探討企業管理費率與取費基數應如何確定,為工程項目取費提供參考。
國內2003年開始實行清單計價之后,取消了現場經費(項目部的管理費用)這一項,企業管理費的內容組成增加了原定額計價時期的現場管理費內容,臨時設施費內容并入到了安全文明施工費中。現在的企業管理費由原來的一級管理變成了二級管理(公司和項目經理部兩級管理機構)。
02 案例分析
了解完企業管理費以及與之相關聯的其他費用,筆者從第三種解釋反向剖析企業管理費,請看以下案例:

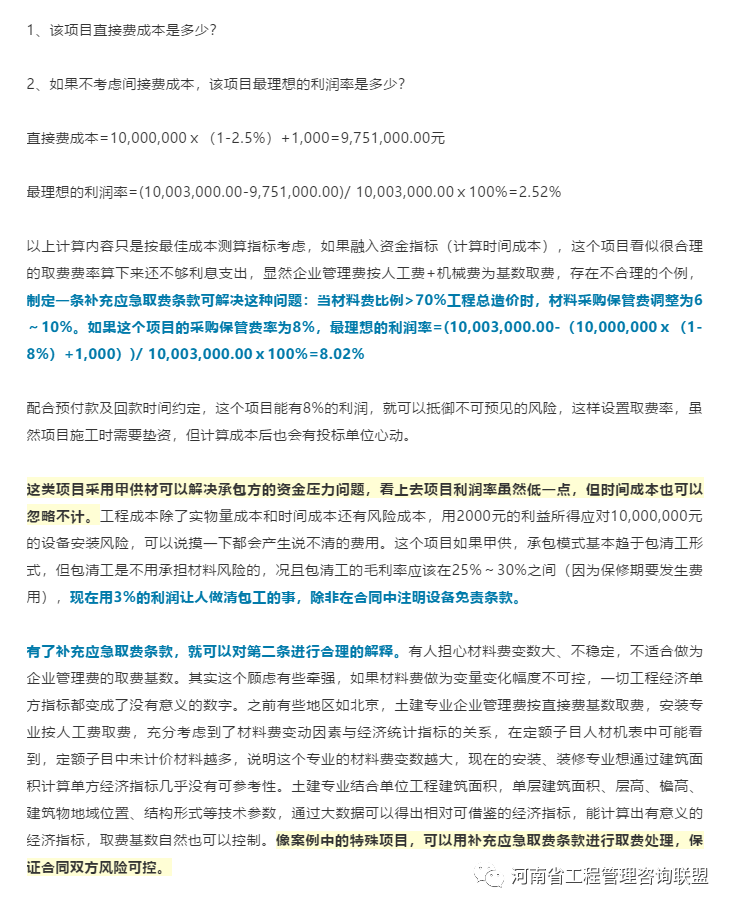

一個項目設備費稅前1000萬元,包括主材+輔助材料費用+2.5%的采購保管費;安裝費1000元(人工費+機具費);招標文件規定按人工費+機具費為基數,計取200%的企業管理費(包括利潤)費率。
最終稅前造價=10,000,000+1,000+2,000=10,003,000.00元。
接下來有兩個問題:
本篇開頭已經明確,企業管理費是可競爭費用,投標時制定什么費率、采用何種取費基數都是投標方的經營策略。通過分析企業管理費率及取費基數,可以幫助工程造價人員建立計取其他措施費項目時,判斷費用正確性的能力。從而合理選擇費率與取費基數
如夜間施工費取費的依據說明:
1、因為夜間施工費增加的費用主要是人工降效費,照明電費可以忽略,取費基數自然以人工費為基數;
2、夜間施工費率依據:因為夜間施工費人員工作時間是白天的80%,工作效率又是白天的80%,夜間施工費率按60%計算可以彌補夜間降效帶來的成本增加。

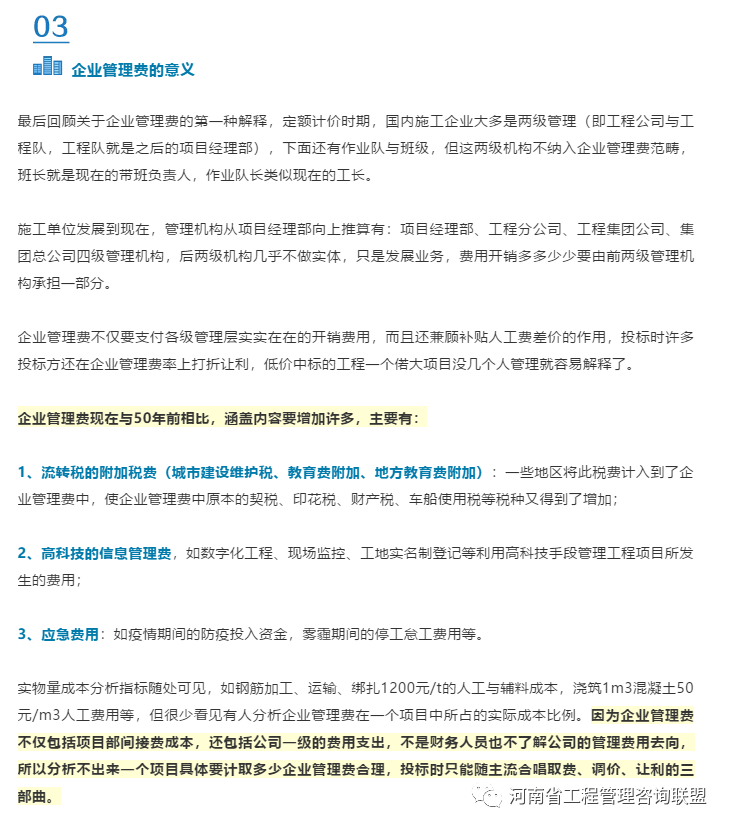

04總結
工程造價三要素之一的取費環節是組價的最后一步,這一步驟程序操作往往是公司中層甚至是決策層負責人的工作內容,大部分人還沒有意識到工程項目中的費率與取費基數與自己有什么重要關聯,工作還停留在機械地使用軟件自動生成功能組價層面。要想在職場上更上一層樓,深化對于取費的認知是必不可少的,希望此文對你有所幫助,歡迎在評論區交流看法,共同討論。
*本文系胡躍原創
